Новата АЕЦ в Унгария може да се забави до 2035 г.

  07 Септември 2026, 18:00     151     0



Разширението на АЕЦ „Пакш“ в Унгария може да не влезе в пълна експлоатация преди 2035 г. Според вътрешен строителен график на руския изпълнител „Росатом“ вторият от двата нови реактора трябва да бъде готов за временно приемане на 30 декември 2034 г.

Това би означавало ново отлагане за проекта „Пакш II“, оценяван на 12,5 млрд. евро. Унгарските власти при предишното правителство очакваха централата да бъде завършена през 2031 или 2032 г.

Двата нови блока трябва да заместят старата централа

„Пакш II“ включва два реактора с обща мощност 2400 мегавата. Те трябва да разширят съществуващата АЕЦ „Пакш“, изградена по съветска технология, която сега осигурява близо половината от електроенергията в Унгария.

Сегашните блокове са планирани за извеждане от експлоатация в периода 2032–2037 г. Новите реактори трябва да компенсират отпадащите 2000 мегавата мощност от старата централа, но поредното забавяне поставя под въпрос синхронизирането между закриването на старите мощности и пускането на новите.

В графика е записано, че вторият нов блок ще достигне етап „временно приемане“ в края на декември 2034 г. Тогава „Росатом“ би трябвало да предаде готовия обект на унгарския държавен оператор за окончателни проверки. При този срок пълната експлоатация вероятно би започнала по-късно.

Графикът вече изостава от по-ранни цели

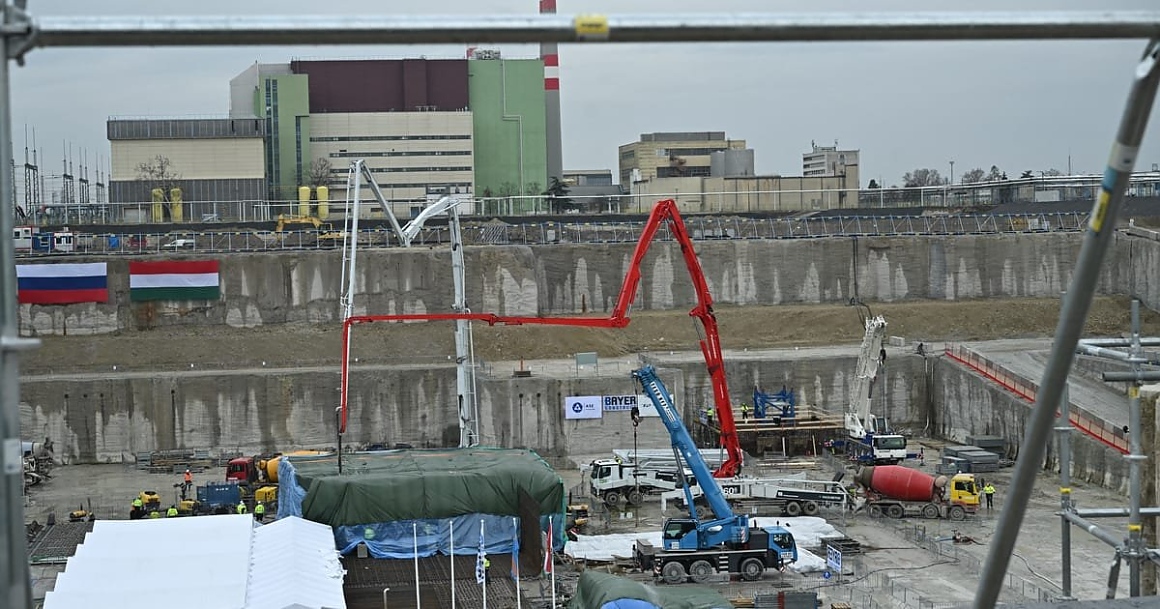

Документът съдържа срокове за разрешителните и строителството още от 2015 г. В него първият бетон за шести блок е посочен за 6 септември тази година. За пети блок „Росатом“ съобщи, че първият бетон е излят през февруари, но според графика този етап първоначално е бил насрочен за март 2025 г.

Това показва изоставане от около година спрямо заложения по-ранен строителен план. Анализът на метаданните сочи, че електронната таблица е създадена през 2015 г. и е актуализирана през следващото десетилетие, но не е ясно кога е направена последната промяна.

„Росатом“ не потвърждава датата

„Росатом“ заяви, че няма да коментира конкретната таблица, тъй като не я е получил. Компанията посочи, че според действащия график, договорен с унгарската страна, реакторите ще бъдат готови в предварително установения срок, без да назове дата.

Руският изпълнител допълни, че фундаментните работи на пети блок са завършени на 80% и трябва да приключат до края на годината. След това трябва да започне подготовката за първия бетон на шести блок, където в момента се извършват изкопни работи.

Новото унгарско правителство преразглежда проекта

Проектът е договорен през 2014 г. от тогавашния премиер Виктор Орбан и руския президент Владимир Путин. Новият унгарски премиер Петер Мадяр, който пое поста през април, е поставил разширението под преглед.

Държавната компания Paks II Ltd., която отговаря за проекта, заяви, че ще предостави по-точна информация след приключването на този преглед. Компанията посочи, че сложността на инвестицията изисква време.

Работата по „Пакш II“ се извършва от „Росатом“ с участието на изпълнители и доставчици от Унгария, Франция и Русия. През февруари 2026 г. беше обявено и прекратяването на сътрудничеството между „Росатом“ и германската Siemens Energy, след продължителен спор около германско разрешение за износ.

Бившият унгарски депутат от Зелените Бенедек Явор, критик на проекта, заяви, че Унгария вече е изразходвала около 1000 млрд. форинта, или приблизително 2,7 млрд. евро. По негово мнение правителството трябва да прецени дали рисковете по инвестицията остават управляеми.
