Първият турски ядрен блок премина тестове на първия си контур

  23 Октомври 2026, 18:00     267     0



Първи блок на турската АЕЦ „Аккую“ успешно е преминал студени хидравлични изпитания на първия контур на реактора. Проверката е част от подготовката преди зареждането с ядрено гориво и трябва да потвърди, че ключовите за безопасността системи са монтирани правилно и работят без течове.

По време на тестовете налягането в първия контур е достигнало 24,5 MPa – приблизително един път и половина над нормалното работно налягане на реактора. В началния етап водата в системата е била загрята до 135°C.

Проверка на реактора, помпите и тръбопроводите

Първият контур включва реактора, главните циркулационни помпи, парогенераторите, компенсатора на налягането и тръбопроводите между тях. За изпитанието той е бил запълнен с химически деминерализирана вода, а необходимите температура и налягане са създадени с главните циркулационни помпи.

Операторите са следили оборудването и тръбопроводите от командната зала чрез автоматизирана система за управление. Специалистите са проверили дали състоянието на съоръженията отговаря на проектните изисквания и международните стандарти за безопасност.

При нормална работа през първия контур циркулира деминерализирана вода с температура до 330°C и налягане около 16 MPa. Тя предава топлината си на водата във втория контур чрез парогенераторите.

Следват изпитания при висока температура

Студените функционални тестове са започнали през юни, след като в реактора е било заредено имитиращо гориво. Освен проверка за херметичност, те служат и за почистване на главните циркулационни тръбопроводи. Това е първият етап, при който реакторните системи работят съвместно със спомагателните системи.

След него трябва да бъдат проведени горещи функционални изпитания. Те ще проверят готовността на оборудването при работни условия, включително работата на четирите главни циркулационни помпи при температура най-малко 260°C. И студените, и горещите тестове се извършват преди зареждането на блока с ядрено гориво.

Генералният директор на „Росатом“ Алексей Лихачов посочи, че надеждността на първия контур е определяща за безопасната работа на целия блок. По думите му приключилите хидравлични изпитания потвърждават качеството на монтажа, заварките и пусковите дейности.

Целта е производство на ток до края на 2026 г.

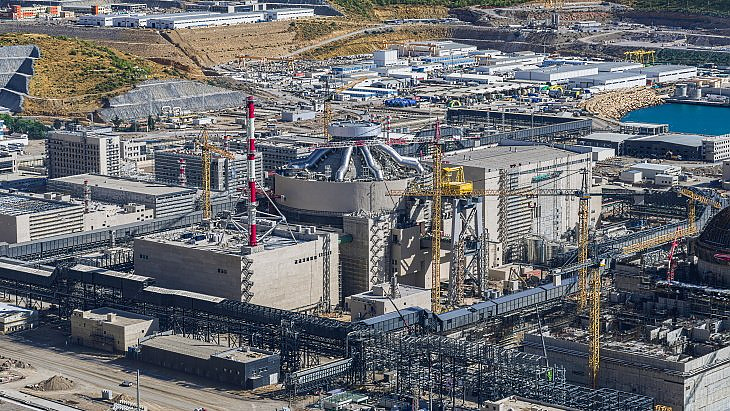

АЕЦ „Аккую“ в южната турска провинция Мерсин е първата атомна електроцентрала на Турция. Руската държавна корпорация „Росатом“ изгражда там четири реактора ВВЕР-1200 по модела „изграждай–притежавай–експлоатирай“. Лицензът за строежа на първия блок е издаден през 2018 г., а ядреното гориво е доставено на площадката през април 2023 г.

Целта е първи блок да започне да подава електроенергия към турската система до края на 2026 г. След завършването си централата с обща мощност 4800 MWе се очаква да покрива около 10% от потреблението на електроенергия в Турция.

Страната обсъжда и втора атомна централа край Синоп, както и трета в областта Тракия в северозападната част на страната. Паралелно Турция разработва планове за малки модулни реактори с цел до 2050 г. да добави 5 GW мощности – еквивалент на поне 16 такива реактора.
